2023年度 工程勘察组

景洪市江北片区污水处理厂项目岩土专项设计
云南省设计院集团勘察院有限公司
主要贡献人: 孔玉毕、孔策、王运东、陈大丁、王怀彪、张达允、龙辉、董娜、杨航、周南西、陈兴敏、穆佳启、马霄、李正太、顾刘丹、赵鹏、赵晓林
项目概况

1、项目总体情况:

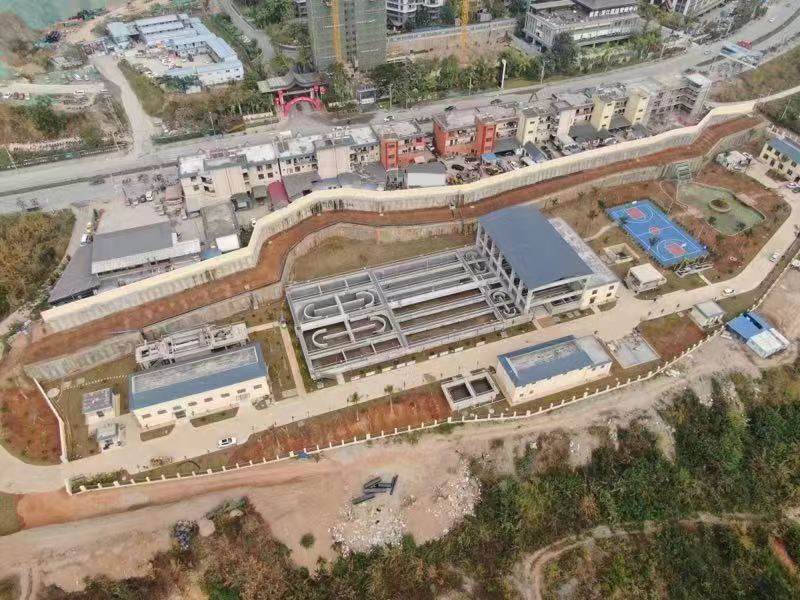

项目位于景洪市,勐罕公路南侧区域,总用地面积30.72亩,建构筑物主要包括一个93*33m的矩形水池及综合楼(4F)、配电房、脱水机房等相关用房、设施。该项目是景洪市关键环保、民生基础设施。

2、工程地质情况:

红线内场地地势东北高西南低,与澜沧江河谷之间为缓坡。地层主要由第四系人工堆积素填土层(修建北侧道路时随意堆填,最大厚度达38m)、粉质黏土层、粉砂层及二叠系上龙潭组片岩组成。

3、周边环境条件:

场地北侧紧邻4F安置房(桩基础)和勐罕公路,南侧、西侧和东侧为空地,毗邻澜沧江。

4、项目建设特点:

工程场地地处高填方区,填土厚度多在2535m,局部最深处达38m。后期场平将开挖约12m填土至室外地坪标高,对场地稳定性、地基稳定性、周边建筑、道路带来不利影响,场地深厚填土堆积于斜坡上,稳定性差,约15~25m厚填土地基处理难度大。

技术特点

1、技术特点、主要工程问题、技术难点:

①项目红线紧邻周边建构筑物和道路,对施工扰动较敏感。场平工作在20余米后的填方区开挖形成约12m高挡墙,临近建筑对边坡变形敏感。确保周边建构筑物的安全,需采取可靠的措施严格控制施工扰动和边坡的变形。

②本项目地处高填方区,现状场地内填土厚度多在2535m,局部最深处38m。填土为场地北侧公路修建过程中开挖山体随意填筑而成,成份主要为黏土及全-强风化片岩,状态松散、不均匀,尚未完成自重固结,抗剪强度低,整体上地基处于不稳定状态。

场地按规划设计标高整平后,建筑基础选型较为困难。若采用桩基础,则造价高,未经处理的填土对桩基础产生负摩阻力,对桩基影响大;工程建成后,室外地面及道路容易发生不均匀沉降,导致地面开裂,对工程危害大。故拟选取的基础型式及工艺措施将直接影响项目的安全、工期和造价。

③场地稳定性差。场地现状为缓坡,由于填方等因素,边坡稳定性差,现状边坡处于基本稳定状态,在地震及暴雨状态下,边坡处于欠稳定状态。经人工场平至室外设计标高后,将形成高约12m的边坡,未经支护的边坡处于不稳定状态,边坡治理难度大。

2、技术创新点、实施效果与成果指标等

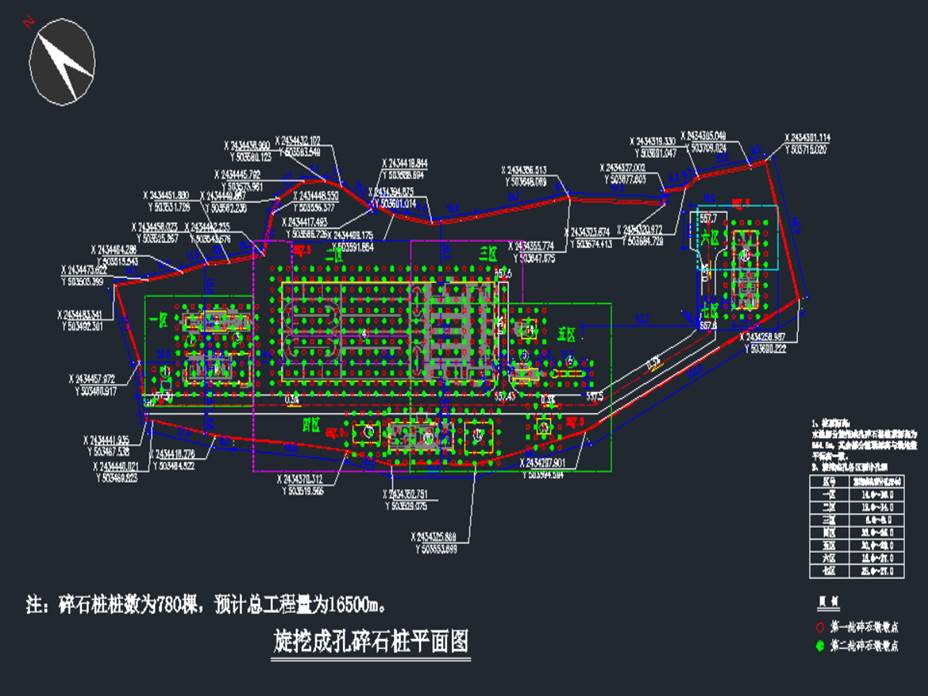

①综合分析项目周边环境条件、工程地质及水文地质条件以及各类治理方案的适宜性、安全性及经济性,本项目放弃常规采用的桩基础,选用“旋挖成孔—孔内分层夯填土夹石桩”进行填土处理,经检测合格后作为天然地基基础持力层。

通过孔内分层夯填土夹石桩对桩间土进行挤密的同时,形成大直径桩体,桩体与桩间土体共同形成复合地基,最终达到提高地基承载力,消除填土地基沉降;并提高地基土抗剪强度,提高场地整体稳定性的双重目的。

②针对地质条件绩周边环境特点,放弃常用冲击成孔的工艺,选择旋挖成孔的工艺,降低了施工过程中对周边居民的影响,加快施工进度。

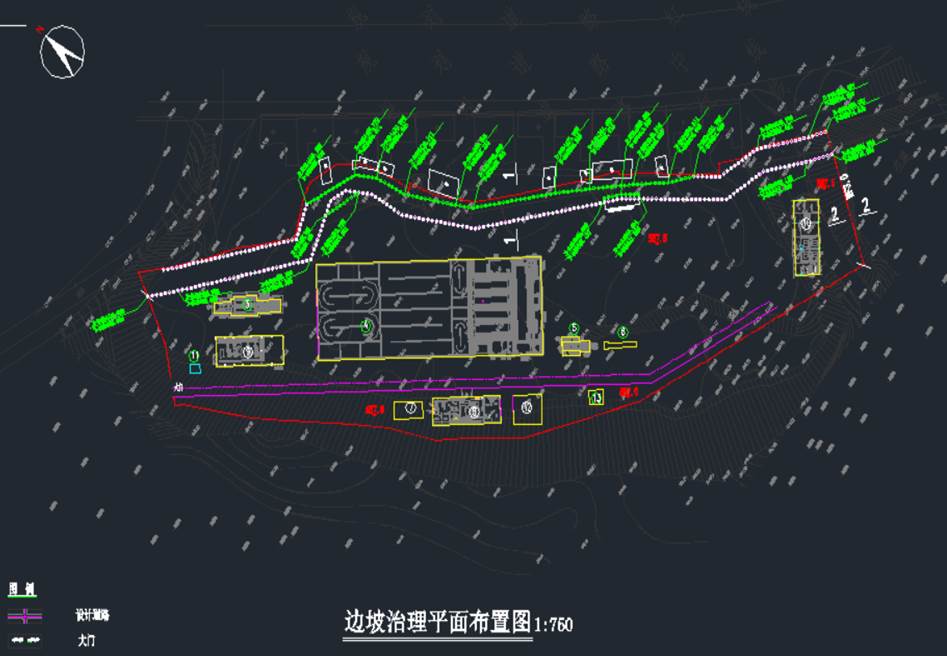

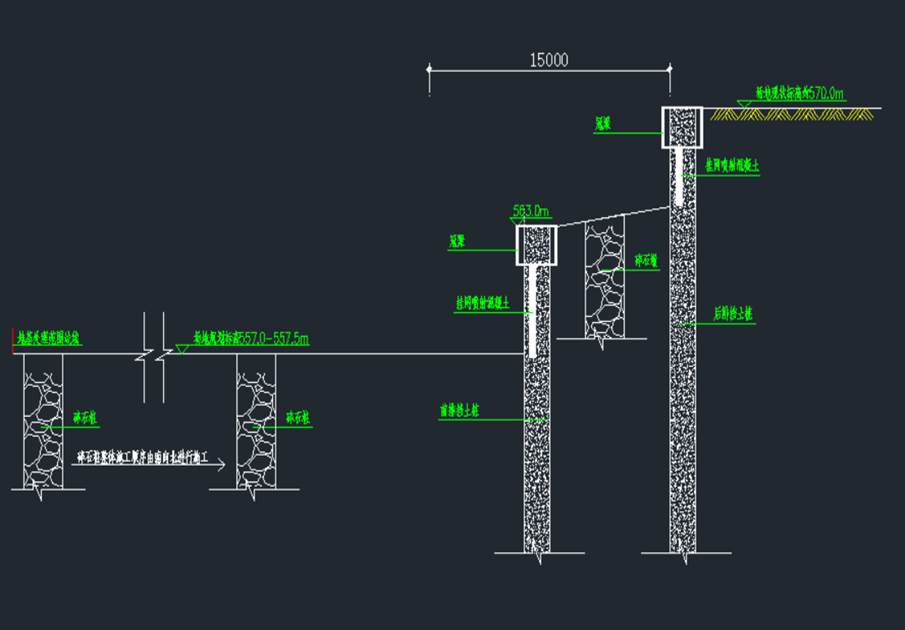

③本项目东北侧与安置房之间高差为12m,分两台进行支挡,分台高度6m,台宽约6m,采用桩板式挡墙(双排桩)的方法进行支档,并对支护桩间土进行加固处理;场地西南侧整平后与现状地面间存在约5m高差,采用放坡加坡面防护进行治理,其余局部低矮挡墙采用重力式挡墙支挡。

地基基础检测结果:

①项目碎石桩桩身平均压实系数为0.97,桩间土平均压实系数为0.94,满足设计要求;

②单桩复合地基承载力特征值260kPa306kPa,满足设计要求;

③单桩竖向抗压极限承载力2900kN3500kN,满足设计要求;

④基桩低应变检测63根支护桩,Ⅰ类桩36根,Ⅱ类桩27根,无Ⅲ、Ⅳ类桩,桩身质量满足规范要求。

变形监测结果:

①本工程变形监测历时540天,边坡在监测期间变形量和变形速率未超过报警值,边坡无异常情况;

②周边建筑物、地表及裂缝变形量和变形速率未超过报警值,无异常情况。
